先说一个现场:掉 3 张卡,赔了 6 小时
我们处理过一个 512 卡的推理集群机房,铅酸 UPS 电池组到第 5 年,做容量复核实测只剩标称值的 62%(标称 90 分钟,实测 34 分钟)。去年夏天一次市电侧晃动,切换瞬间 3 张 GPU 直接掉卡重启,当天排队请求全压在剩下 509 张上,时延投诉从下午排到晚上。训练掉一次要回滚几十小时,推理掉一次,当天 KPI 就是断了。

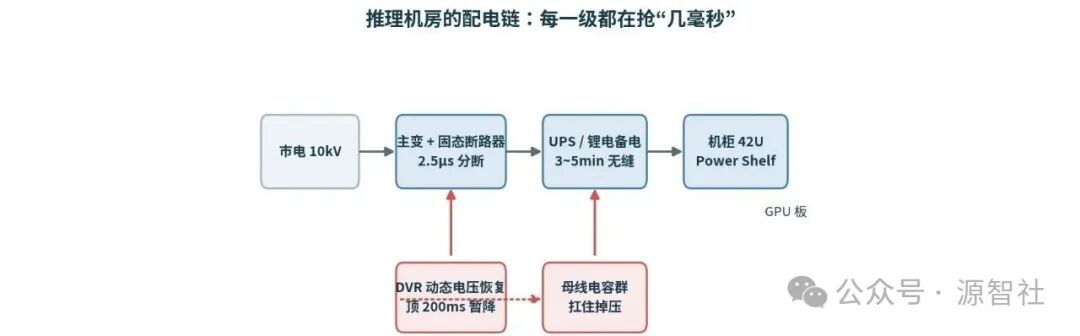

改法不玄:铅酸柜拆掉换磷酸铁锂备电柜(缩到 3~5 分钟,但切换次数和响应是另一个量级),入口加动态电压恢复器顶住 200ms 以内的电压暂降,主回路把机械式/真空断路器换成带智能控制模块的固态断路器。整套配电侧改造下来 80 多万,512 卡的机房,这个数还不到换一批卡的零头。
上海把"电压暂降"单独拎出来说,不是随口提一句
10 月 1 日上海市政府那篇稿子里,全球首个昇腾 950 超节点落户青浦、上海同步启动"安芯"工程,同一篇还写了两组数:《中国供电发展报告(2026)》里北京、上海 2025 年城区户均停电时间已经低于 1 小时,但电压暂降没被纳入常规统计;今年 4 月出台的《全面提升供电质量服务新质生产力发展专项行动方案(2026—2028 年)》列了 14 项任务,方向就是"停电少"不等于"电压稳"。
技术上现在有解:传统机械式和真空式断路器分断一次要几百毫秒,配智能控制模块的固态断路器能到 2.5 微秒,快约 1000 倍。业内算过一笔账,未来需要做断路保护的配电环节会逐步换成固态方案,整体市场规模数千亿级——这个盘子比 AI 供电本体还大。
真正的卡口已经不是芯片,是电表后面的排队
日本那边给了一个直观对比:现在电网侧储能排队等着并网的是 172GW,实际在运的只有 0.64GW,差 270 倍,最近还加了"先证明场地权属才给接入"的新要求。中国台湾地区 10 月 1 日的消息:经济部准备推约 25 部天然气机组支持数据中心扩建,业者干脆自己下场买电——代理厂商已经引进 100 台约 400kW 的燃气发电机(合计约 40MW),首批 50 多台 11 月起交。美国这边,宾州 PUC 在推大型数据中心在紧急限电时不享受优先,联邦那边也在讨论把 20MW 以上计算负荷的输电成本全额摊给数据中心 owner。
这套动作翻译成一句人话:Time to Power 成了关键路径。以前甲方催的是到货日期,现在催的是并网日期。谁手上握着变压器、开关柜、备电和接入手续,谁就握着排产表。
散热也换了个活法:从空调工变成液冷工
贵州贵安那个 40 英尺浸没式液冷算力方舱是个样本:服务器整柜泡在冷却液里,传统风冷每做 1 度电的计算任务,额外要花 0.3~0.5 度电散热,全浸没能压到 0.15 度左右,整机 PUE 可以做到 1.1~1.2。信通院《绿色算力发展研究报告(2026 年)》也把液冷列为高密度智算中心的必备项。
但运维要求跟着变了:冷却液的电阻率、介损,每半年得测一次;漏液探测和换热模块是日常巡检项;以前机房师傅看温感探头,现在得看流量和介电常数。这类活,传统做电气的接手要重新学半年。
对储能同行,这是一块新单,也是个坑
AIDC 配储这两年确实在起来,备电时长普遍 1~4 小时,磷酸铁锂柜加柴发混合的方案是主流。但要提醒一句:备电工况和电网侧调频、套利工况不是一回事。备电只看一件事——市电断的那一秒到柴发稳住的那一分钟之间,不能掉压、不能掉卡,一年循环不了几次,但每一次都要成。按调频那套思维给它配容量、按套利那套做循环策略,甲方现场第一个电话就打给你。
所以别再把 AI 机房当成"懂 GPU 的活"。它现在这门手艺,一半在配电,一半在制冷,还有一半在备电——恰好是我们这行人这些年攒下来的东西。
